2021年11月 家づくりスタート
①プランナーによる現地調査
(設計)築山
敷地は古くからある区画整理された大きな土地を分割して分譲された土地なので、かなりきれいな矩形をしている。それほど大きくはない敷地に来客用の駐車スペースを含めて3台の駐車場を取ることが求められた。この土地は北側に接道している、いわゆる北入り敷地である程度奥行きがあれば南側にプライベートな庭が取れるのだが、そこまでの奥行きがない。どうしたものかと思案していると、ありがたいことに南側の隣接している敷地に建つ住宅が平屋建てであることに気が付いた。ここに窓を持ってくれば眺めの良いリビングが作れそうだなと、思いついた。そこで、2階リビングでまとめることで計画がスタートすることになった。

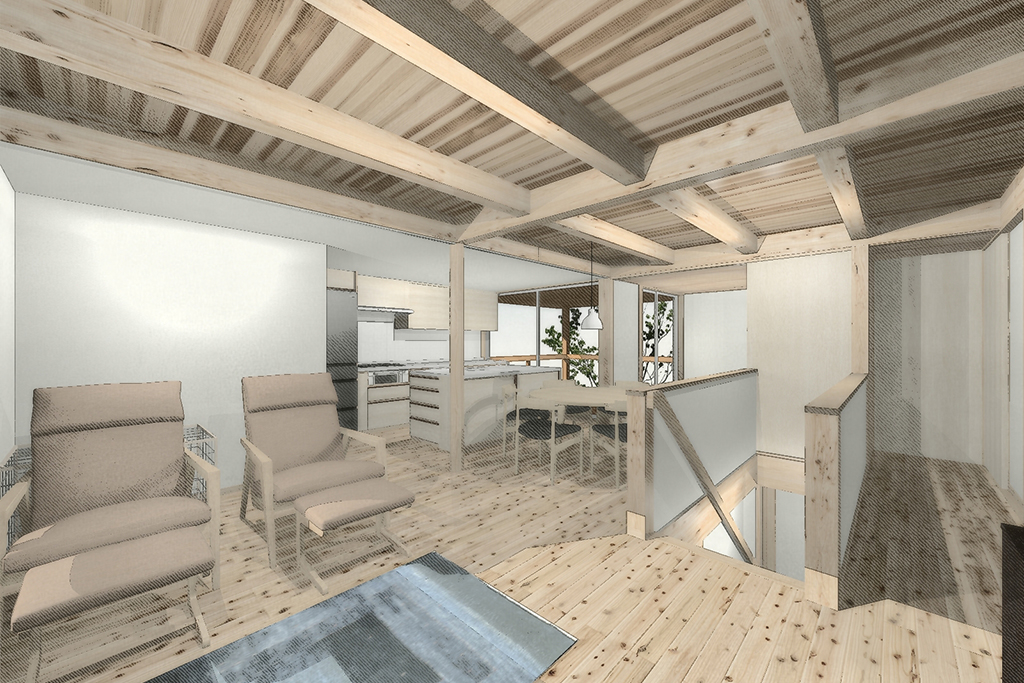

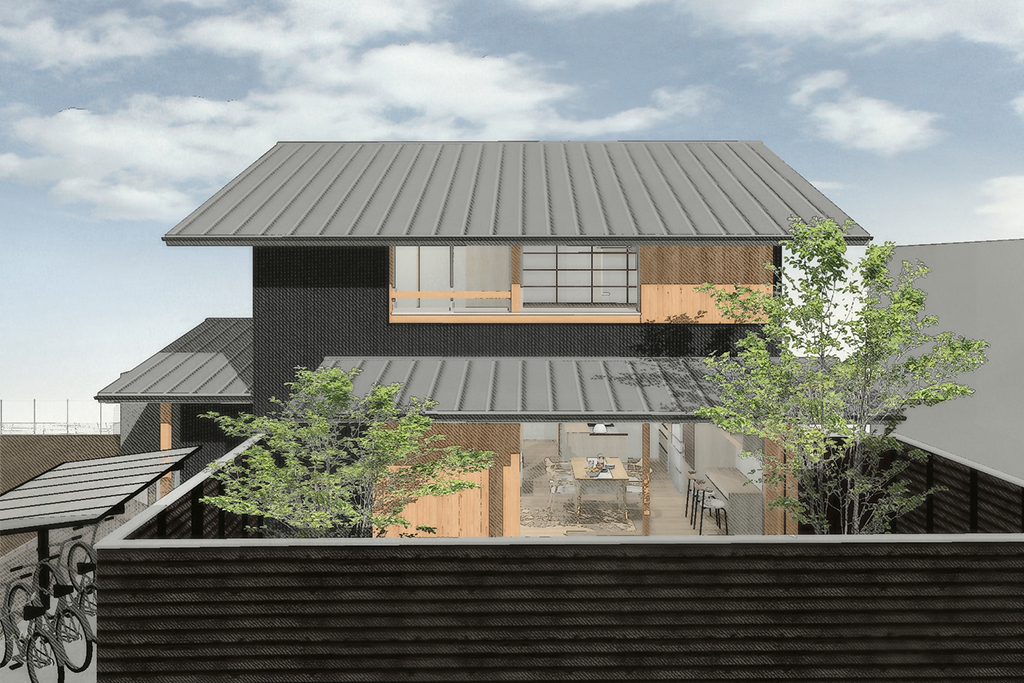

②模型
“LAPIN音楽堂”始まります。
③TOTOショールーム
TOTO姫路ショールームにて住宅設備の打ち合わせ。お嬢さまも一緒に選んでいただきました。
④社内図面打ち合わせ
プラン担当、設計担当、現場監督が集まり社内図面打ち合わせです。
2022年7月 新築工事スタート
①解体後
解体が終わりました。
②地鎮祭
地鎮祭を行いました。土地の神様にご挨拶しました。
③基礎工事(地業)
泰誠さんによる基礎工事がはじまりました。
④基礎工事(配筋)
基礎工事が進んでいます。
⑤番付確認
“しそうの森の木”にて材料の確認をしていただき、その後ご家族の思い出を刻んでいただきました。
お家の題にもなっている『LAPIN』のイラストが可愛いですね!
⑥基礎(完成)
基礎工事、完了しました。上棟が近づいてきています!
⑦土台敷き
上棟に向けて土台敷きが行われました。雨対策もしっかりと。
⑧上棟
お施主様も見守ってくださる中、上棟が執り行われました。途中雨の影響で、一部後日となりました。
⑨2022年9月29日ご報告
マエダ工業さんによる屋根の工事がはじまっています。
⑩2022年10月6日ご報告
大工工事がはじまりました。
内部はサッシが入り、“しそうの森の木”による断熱材(セルロースファイバー)工事が終わっていました。断熱材、ぎっしり詰まっています!
⑪上棟式
先日、上棟式が行われました。F様おめでとうございます!
⑫2022年10月18日ご報告
大工工事が進んでいます。屋根のあるデッキが外から見えていました。
こちらのお家は寄棟屋根になっており、天窓もあります。
⑬2022年10月31日ご報告
外部は下地が塗られていました。“そとん壁かき落とし”になります。
内部は大工工事が進んでいます。お風呂が設置され、天井や大容量のクロークの杉板がはられていました。
⑭2022年11月9日ご報告
外部は左官工事が進んでいました。
内部の大工工事はロフトへの階段や、2階の階段上の柵がつきました。
⑮2022年11月21日ご報告
外壁は左官工事が終わっていました。
内部はボードはりが始まり、階段がつくられている最中です。
⑯2022年12月2日ご報告
外部は足場が外れました!春本左官さんによる工事が行われています。
内部は塗装工事が進行中。
⑰2022年12月19日ご報告
外部は、泰誠さんによる外構工事が始まっています。玄関ポーチもつくられていました。
内部は塗装工事が終わり、建具や造作家具も出来ています。キッチンもつきました。
年明けには、お施主様のご厚意で完成見学会を開催いたします。
ご予約受付中ですので、ぜひお越しください。
⑱2023年1月12日ご報告
完成しました!
⑲引渡式
お引渡しさせていただきました。F様おめでとうございます!
今後共、末永いお付き合いをよろしくお願い致します。
